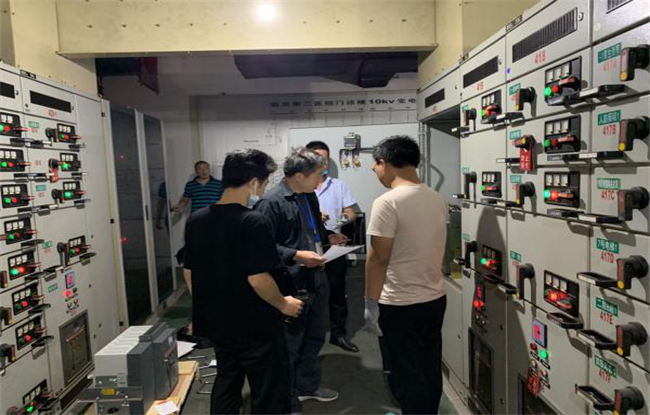

南京市第二医院1号配电房承担着医院1号楼、急诊楼用电需求。近日,值班人员发现配电柜母联开关储能机构损坏,不能自动合闸,存在安全隐患。为了确保用电安全,医院维修调度中心决定对配电柜内3台断路器进行更换。
线路倒闸会造成1号楼、急诊楼短时停电,为确保设备更换期间临床工作不受影响,分管后勤副院长邵蔚高度重视,综合研判停电影响,前期做了大量准备工作。一是积极协调各方。特别是与急诊、血透、实验中心等科室进行了全面详实的沟通,反复确认停电时间。二是做好应急保障。梳理整栋楼危重病人,提前做好应急措施,确保停电期间医疗安全。三是提前反复演练。反复与施工方确认施工方案,储备经验丰富人员。四是落实责任到人。停电、送电倒闸命令由维修调度中心主任徐越新统一发布,临床、配电房、电梯、锅炉房专人负责。

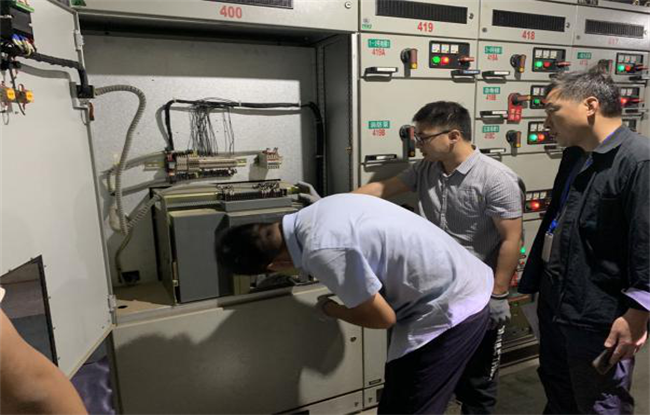

9月6日凌晨1时,在锁完电梯并和临床确认后,更换工作准时开始。经过20分钟的紧张施工,3台断路器全部安装到位,送电带载状态良好。每次倒闸时间均控制在了1分钟内,大大减少了对临床影响。此外,维修调度中心还对所有电梯机房、锅炉房、空调房进行了巡查,确保运行安全。此次断路器更换实现了双路电源的快速切换,极大地提高了医院用电的稳定性和可靠性。
