市第一医院为了配合高压配电系统的改造和保障医院供电安全,4月21日,对配电房供电设备进行了一次预防性试验。
前期分管院领导和处室负责人多次组织召开专题协调会议,所涉及的行政相关管理人员、维保单位及安装公司负责人和技术人员、外包单位及物业负责人员均参加会议。会上院领导反复强调安全第一的原则,处室细化工作,明确责任,将责任落实到每个人,对流程细化到具体时间点,准确到分。对于有可能出现的问题进行逐一排查,并设计详细的备选方案和制定了紧急替代方案,每个关键点位和区域都落实到具体责任人,并确定了现场总指挥。提前当面通知有关部门做好停电的准备,并且书面签字确认已了解停电相关要求,更好地保障此次预防性试验的安全进行。
4月21日早上6点,院处两级领导和相关人员准时到达现场。分为4个小组,大家集体对时钟并再次确认对讲机的有效性,随后人员分别到达指定的配电房,每小组都由本院专业技术人员、外包服务专业员工、维保单位专业技术人员组成。早上6点45分,随着总指挥的一声令下,第一次切换开始,停市立1号进线,用电负荷由2号进线带动1号进线负荷,5分钟后顺利完成切换,随后由维保单位对变压器进行预防性试验,同时对一些使用年限较长的配件利用停电时机进行更换,确保供电安全。中午12点30分,进行第二次切换,停2号进线,再由1号进线带动所有负载。下午对剩余变压器再进行预防性试验。晚上6点45分进行最后一次切换,恢复供电。晚上6点55分圆满完成此次预防性试验。结束后,医院相关工作人员、维保单位人员、外包单位人员留守观察,直至晚上11点没有发现安全隐患才全部撤场。停电期间,相关人员到各楼层配电房进行开关的检查复位,检查电梯的运行状况、防止意外的困人情况发生,对重要的部门设备进行巡视,确保医院正常安全的运行。
此次预防性试验,是对即将完成使命的老配电房的最后一个严峻考验,这个为医院保驾护航了20余年的配电房也即将圆满完成自己的使命。时代在前行,医院在发展,随着社会对医疗技术和满意度的要求越来越高,对于医院的供电保障要求也越来越高,市第一医院用新的眼界、新的思维去保障医院的发展。
任务分配

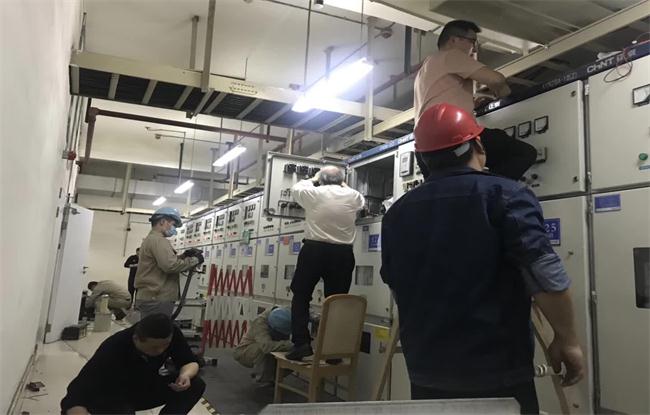

现场操作
现场操作
圆满完成预防性试验
(市第一医院供稿 管理办公室整理)
