随着医疗需求的提升、医疗设备的增加,用电安全也成为了医院发展的重中之重。东南大学附属中大医院6号楼配电间部分配电柜自1995年出厂,已使用近30年,由于该楼医技科室发展,大型设备增加,配电设备余量不足、负荷较大,且电气设备老化,设备温度较高,因此医院总务处多次考察,经过三年谋划,近期实施了对6号楼配电间配电柜的全面改造。此次改造由医院总务处牵头,总务处主任朱敏生、副主任范文松指挥,在多个医技科室的大力支持与配合下顺利完成施工。
设置临时照明
考虑到医院夜间患者少、相对用电量少,本次改造主要在夜间进行,从而减少对日间诊疗活动的影响。为了保证改造期间各科室正常平稳运行,总务处及施工单位在施工前详细制定了临时照明与供电的应急预案,对施工期间受影响的关键设备实施了负载割接,保障这些关键设备在施工期间的用电,同时在改造前对UPS设备进行了巡检测试。每次停电施工总务处都事先进行周密的停电影响范围考察,并提前向相关科室精准发放停电通知,确保各科室做好充分准备。

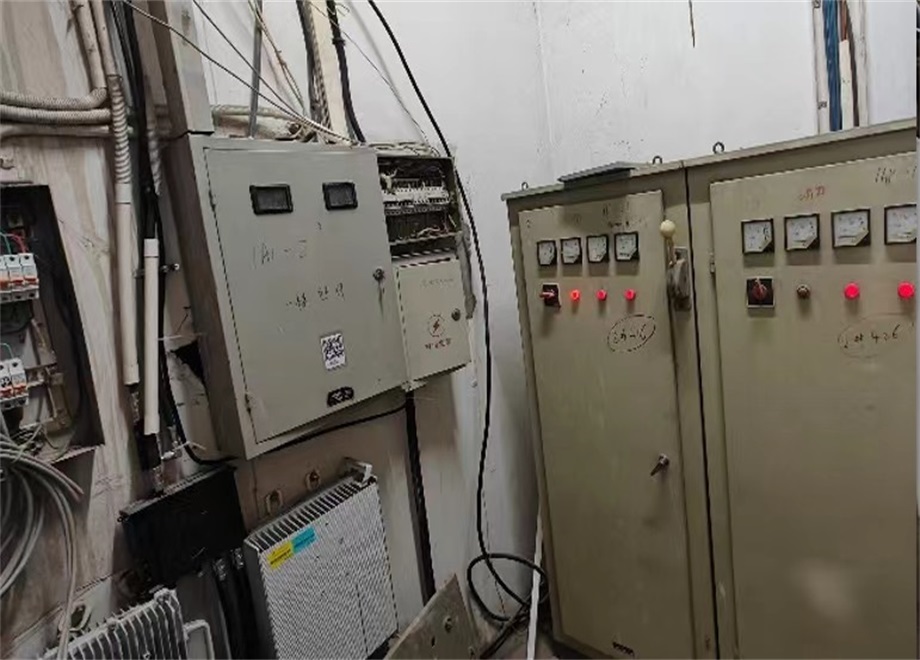

改造前

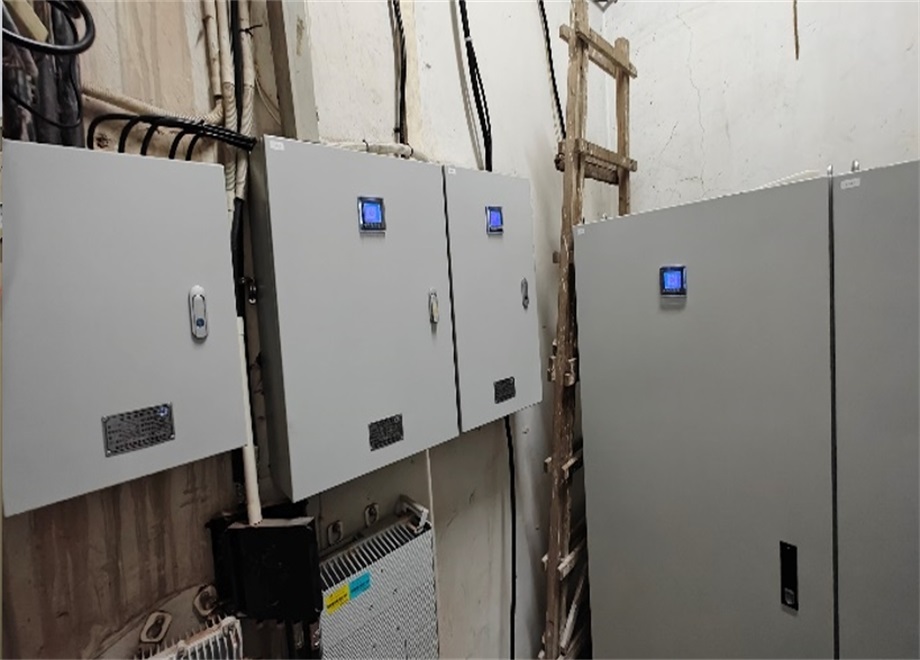

改造后
通过50天的紧张施工,项目共更换和整合了19个相关配电柜,实施了9次精准停电。这次改造不仅提升了6号楼配电系统的安全性和可靠性,也进一步加强了医院应急管理和安全生产能力。此次项目的成功实施还体现了东南大学附属中大医院在追求卓越医疗服务的同时,对医院基础设施安全的高度重视。
(东南大学附属中大医院供稿 通讯员/冯硕 管理办公室整理)
