南京江北医院因新大楼的建成使用,电力容量进行了增容。为此进线电力电缆需将原YJV22-8.7/15KV-3*240mm2电缆升级为ZR-YJV22-8.7/15KV-3*400mm2电缆,同时高压继电保护设备也需进行更新换代。此两项工作需全院进行三次停电操作,将会对院内的各种设备以及临床体验必将造成较大影响。

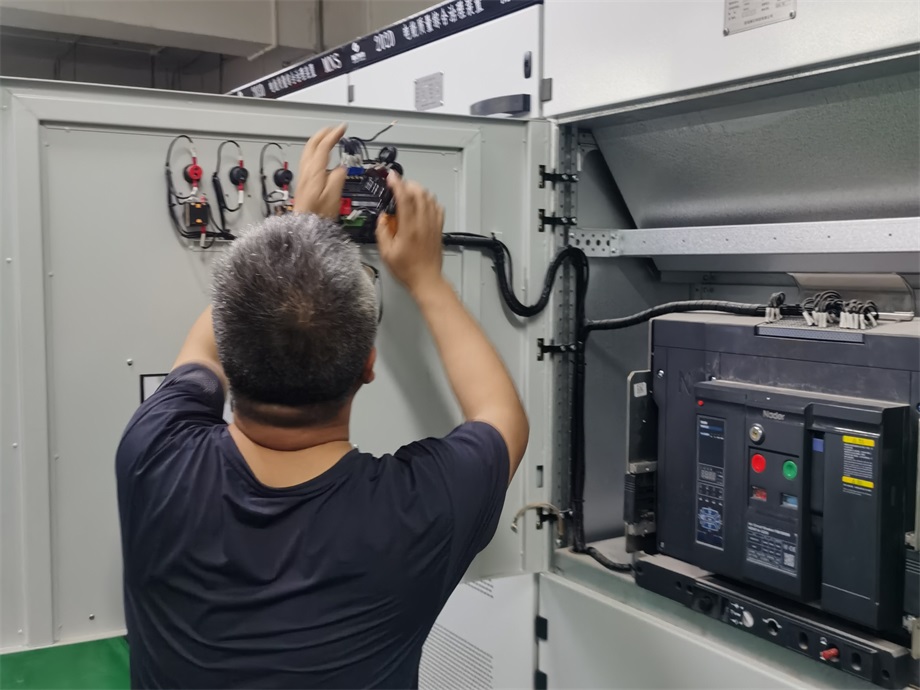

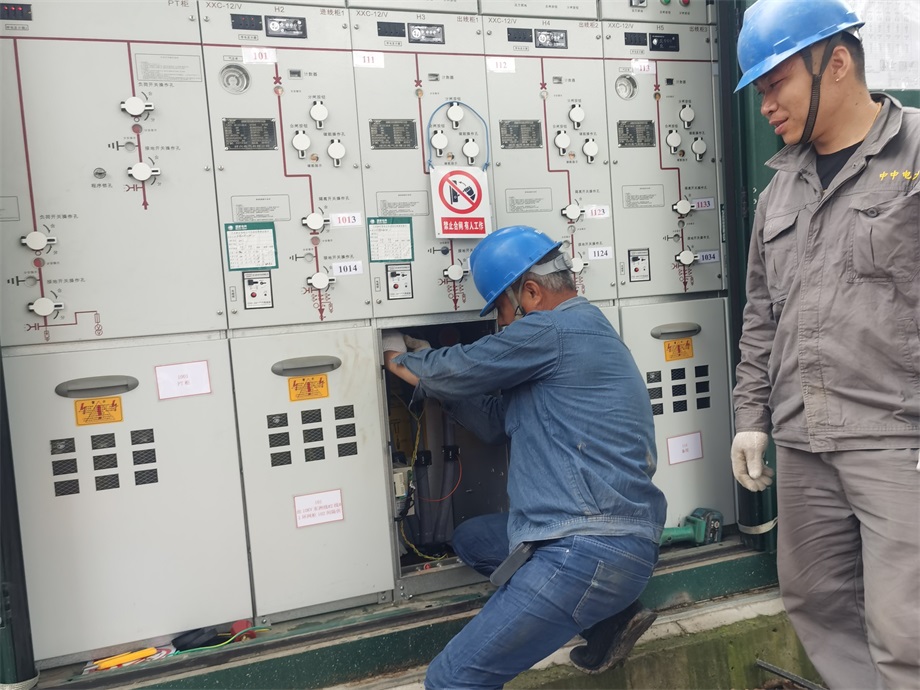

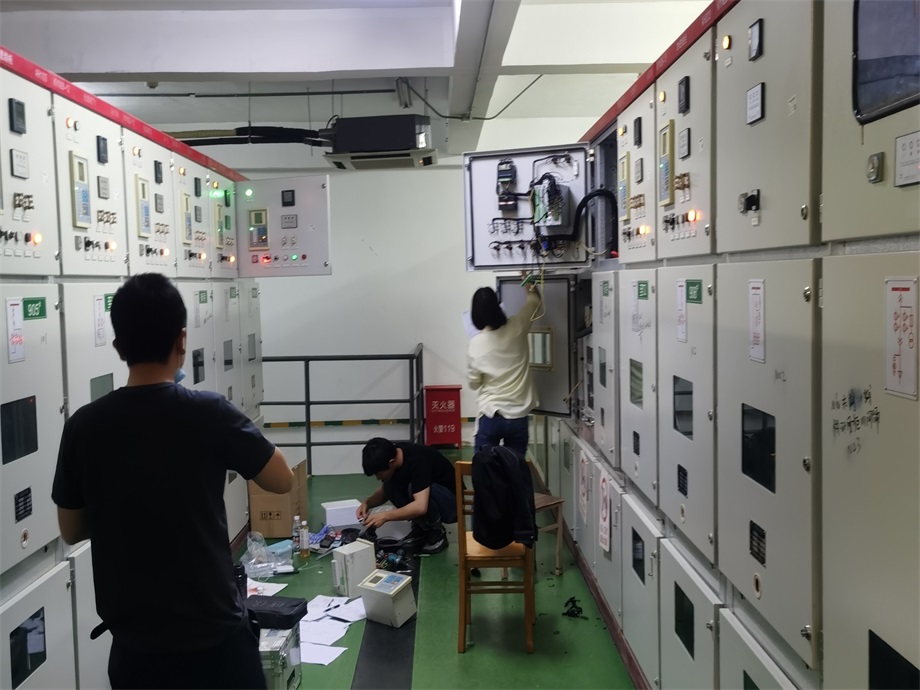

为此医院后勤保障部事先做好了电缆以及高压继电设备的更换准备,提前与供电公司联系,得知5月30日、5月31日两天医院进线环网柜将停电。针对供电公司这一安排,医院后勤保障部做好了充足的提前准备,借此次停电机会,事先与医院各科室做好沟通,利用每天早间6:00-6:30这一对临床影响最小的时间段进行倒电工作。此外,不但利用停电时间更换了电缆和高压继电保护设备,还同时完成了对高压开关及变压器进行了年度维护保养及检测,一并对一些需停电进行检修和整理的开关和线缆也利用此时机进行了检修和整理。
细节之处出效率,电力供应是后勤工作中的重中之重。南京江北医院后勤员工也在不断的发挥自身的技术特长,从各方面入手,在确保电力设备安全运行的同时,尽量减少停电对医院正常运行带来的影响,确保医院“停电不停诊”。
(南京江北医院供稿 通讯员/汤潜 管理办公室整理)
