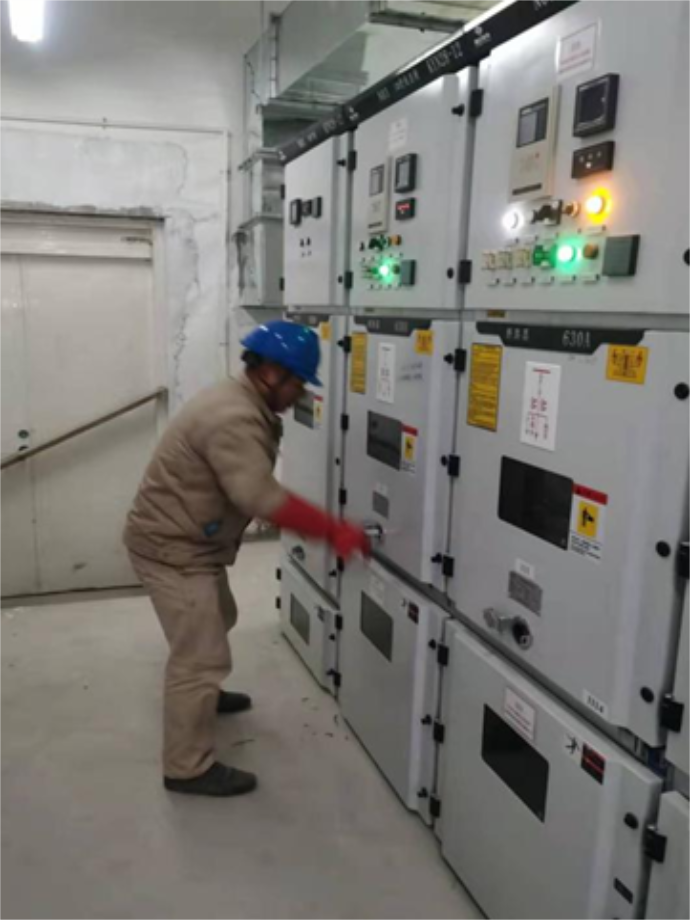

2021年5月,改造项目正式施工,医院作为特殊的用电企业,要全力保障医疗一线的正常运转。在后勤保障部王磊主任的带领下,经与现场负责人汤潜制定了数版施工方案,最终选定了每个配电房单独施工、分回路施工的方案,先将各个配电房的配电柜进行更换,再将高压进线柜与变压器进行更换,继而送江北供电局高压10KV供电,每次的停电负载切换时间安排在夜间23:00—3:00之间,实施过程中,完成了手续办理、管线土建、环网柜的开挖等工作,2021年11月21日,全院已全部启用江北国网供电。
转用江北国网用电,改造时间紧、任务重、工序复杂,以执行总经理申萍为首的领导班子给予了此项目的大力支持,多次前往供电局与局领导进行商讨、协调,为保证此次供电改造的顺利完工,发挥了重要作用。医院后勤保障部的骨干们也充分发挥了自身的专业优势,保证施工过程中的用电安全及医院正常的医疗秩序,竭心尽力的完成了此次供电改造。现场负责人汤潜勇挑重担,在夜间施工过程中全程监督,确保线路安全、施工安全,在每次线路转换过程中都严守操作规范。吃苦耐劳,往往凌晨3点钟才回到家,早上7点又来到医院,查看配电房的运行及重要科室的电器使用情况。为减少对重要科室(如ICU、手术室等)工作的影响,还提前布置备用电源,但大大增加了工作量与工作强度,汤潜为保障安全的提前下,提前对每条线路做好标记,并时刻做好临时备用电缆及备用柜的电流及温度检测。
南京江北医院此次“三供一业”转供电的改造成功,标志着八十七年的南化公司供电结束,正式进入江北国网供电时代,也代表着供电更加可靠,用电稳定性将大幅提高,为南京江北医院开启了新的篇章。
