南京市第一医院顺利更换本部配电房直流屏电源蓄电池组

日期:2021-06-28  次浏览

       配电房高压直流屏电源系统为不间断电源,为高压开关操作机构提供稳定不间断的直流电。南京市第一医院本部配电房直流屏电源蓄电池组启用至今已4年多,今年4月份进行预防性试验时,通过检测发现电池组因达使用年限导致电池内电压不能满足高压合闸要求、后期存在漏液风险等问题。医院行政处领导高度重视,报院领导办公会批准,决定对8号楼高压中心站直流屏蓄电池组进行整体更换。

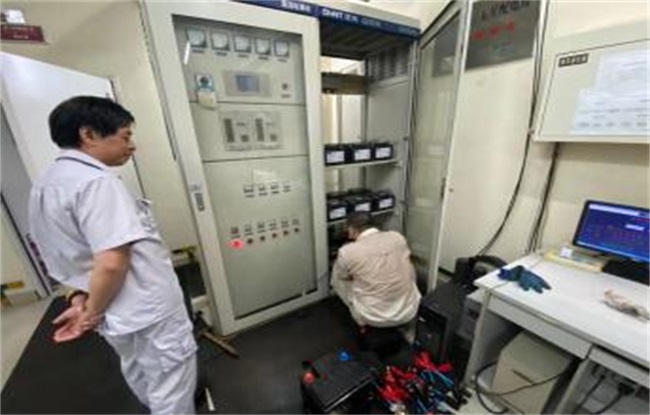

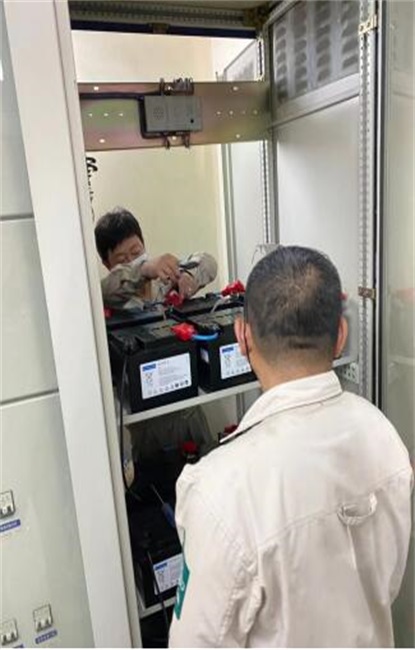

       由于医院特殊性蓄电池组更换需带电操作,施工难度与危险系数较高。现场勘察后,经维保单位项目负责人与配电房负责人研究后,确定具体施工更换方案和安全保护措施,严格按照规范流程进行操作,并且制定了相应的突发事件应急预案。



      在医院临床部门的积极配合下,日前,在确保医疗工作正常开展和医院安全用电的前提下,顺利完成了高压中心站直流屏蓄电池组织更换工作。安装完成后,进行调试、检验、观察,新装蓄电池组工作正常,直流屏运行良好。此次直流屏电池组更换,提高了医院供配电系统的可靠性和稳定性,为医院的安全用电提供了更有力的保障。


(南京市第一医院供稿  管理办公室整理)
